1

Planning poker

Posted by David Doctor on lunes, diciembre 07, 2009 in , ,
Hemos comenzado un nuevo proyecto y el otro día tuvimos la primera sesión de estimación de las historias de usuario, en nuestro caso utilizamos planning poker como método de estimación, cada componente del equipo que va a desarrollar tiene una baraja de cartas y cada carta tiene un estimador. Los estimadores siguen una serie de Fibonacci para que seamos conscientes de que una estimación nunca será exacta y se transmita la incertidumbre que tenemos sobre el proyecto.



En nuestro caso esta estimación se hace al principio del proyecto para proporcinarle al dueño del producto los puntos de usuario de cada una de sus historias, evidentemente se harán más reuniones de este tipo a medida que aparezcan nuevas historias de usuario.

La técnica ya se explicó en un post anterior, pero después de la cantidad de reuniones que hemos tenido de este tipo quiero compartir algunas conclusiones:

1.- Si haces reuniones muy largas la convergencia en las estimaciones empiezan a aparecer sencillamente porque la gente está cansada, cuando veáis que en la primera tirada cada uno saca un estimador y terminan convenciéndose sin casi argumentos es hora de dejar la reunión para otro día

2.- No siempre es posible que todos coincidan en el estimador, para eso hay diferentes tiradas y cada uno va explicando su razonamiento pero en un momento dado (tras 3 o 4 rondas) es el Scum Master el que termina preguntando: ¿te importa aceptar esta estimación? tomando como resultado el valor más votado. Hasta ahora no me he encontrado a nadie que diga: no, creo que yo tengo razón y vosotros no tenéis en cuenta esto y esto.


3.- Evitar que el dueño de producto y el equipo se centre en detalles. La última vez nuestro dueño de producto hablaba incluso ya del interfaz gráfico de usuario, en mi opinión esto deberá ser discutido cuando se planifique el sprint y aquí solo hablar de funcionalidad. El equipo también termina hablando de si usar un API, un lenguaje , etc y siempre les intento centrar en que valoren la funcionalidad y complejidad.

La siguiente reunión donde planificamos el sprint y ya no estimamos en puntos de historia sino en horas ideales ya no usamos planning poker, normalmente no nos hace falta a ese nivel y suele agilizar la planificación, de otra forma creo que serían demasiadas horas discutiendo sobre si una tarea tiene 2 o 3 horas ideales.

Me gustaría saber vuestras experiencias: ¿usáis planning poker en estimación del producto y también en la estimación de cada sprint? ¿cómo lográis que haya convergencia?

|
3

Reunión de planificación de un sprint

Posted by David Doctor on lunes, noviembre 02, 2009 in ,
Una vez que se han estimado las historia de usuario (al menos las más prioritarias) ya nos podemos reunir en una reunión de planificación del sprint, en nuestro caso real sería la planificación del primer sprint, el Scrum master convoca a las siguientes personas:

1.- Product owner
2.- Equipo de desarrollo

El orden de la reunión que hemos seguido nosotros es la siguiente:

•11:30 – 11:45. El product owner establecerá la meta del primer sprint y resumirá el product backlog. Se propondrá el lugar, fecha y hora de la demo.

En este caso el dueño de producto nos ha leido las historias más prioritarias y se establece la meta, suele ser una frase corta, en nuestro caso "Permitir búsquedas básicas de fondos de inversión"


•11:45 – 12:00. Se clarificarán las historias de usuario más prioritarias

Se realizan todas las preguntas necesarias al dueño de producto para aclarar dudas y pidiendo más detalles. Lo bueno de las historias de usuario es que permiten,sobre todo, hablar al equipo completo en lugar de leer grandes documentos o, lo que es peor, no tener nada para leer.En la siguiente imagen podemos ver al scrum master y el product owner comentar las historias y sus prioridades.



•12:00 – 12:45. El equipo selecciona las historias que serán incluidas en el sprint.


En nuestro caso como no conocíamos velocidades previas, se seleccionarán aquellas que el equipo considere capaz de realizar en dos semanas que dura el sprint.


•12:45 – 14:00. Se seleccionará la fecha y lugar del daily scrum meeting y las historias serán descompuestas en tareas. Estimación de las tareas en horas ideales.

Aquí podemos ver la funcionalidad comprometida por el equipo y las tareas preparadas para ir al taskboard junto con el burndown chart:



La semana próxima comenzamos el primer sprint y, tan pronto tenga tiempo, actualizaré el blog, creo que es muy buena idea ir mostrando nuestra experiencia casi como un reality show ;-)

|
2

Release planning meeting

Posted by David Doctor on miércoles, octubre 28, 2009 in ,
Hoy hemos comenzado un nuevo proyecto y vamos a seguir usando SCRUM. Aprovecho este comienzo para seguir hablando de estimación ágil y, durante los siguientes posts, ir compartiendo los pasos que vamos siguiendo hasta terminar toda la funcionalidad.

El primer paso fue obtener la funcionalidad usando historias de usuario y el dueño de producto ya las tenía priorizadas, así que ayer mismo se convocó al equipo de desarrollo y al dueño del producto a la reunión de planificación de todo el proyecto que ha transcurrido de la siguiente forma:

1.- El dueño de producto ha dado una visión global de lo que será todo el proyecto para que todo el equipo conociera el contexto.

2.- Por orden de prioridad ha ido leyendo cada una de las historias de usuario

3.- El equipo realiza preguntas de alto nivel, no hay que centrarse en estos momentos en pensar si una llamada se realizará usando AJAX, si se utilizará un API u otra.

4.- El equipo daba una estimación



Se supone que al final de esta reunión se iba a obtener todas las historias de usuario estimadas y las que iban a ser desarrolladas por cada sprint, esto segundo no se ha logrado. Como el equipo era nuevo no se conocía su velocidad (ej. 30 puntos de historia por iteración) hemos optado por hacer un sprint 1 y obtener esta velocidad, a partir de ahí se obtendrá un plan completo.

La pregunta ahora es: si no tenemos la gran suerte de poder probar y obtener datos del primer sprint ¿que hago?. Las posibilidades son varias: podemos usar una velocidad previa de otros proyectos, otra opción es empezar a dividir la historia de usuario ya en tareas y estimarlas en horas ideales, el equipo decide hasta donde puede llegar a implementar y esa sería la velocidad inicial que tomaríamos, por ejemplo, si el equipo dice "en el primer sprint nos comprometemos a la funcionalidad A,B,C y D" sumamos los puntos de historia y esa será nuestra velocidad. Como siempre, en el futuro veremos que va ocurriendo y re-estimaremos.

Como podéis leer, en el punto 4 el equipo estimaba usando puntos de historia, ¿cómo hemos estimado? Se suele recurrir siempre a una persona "experta" y se le pregunta pero todos estamos de acuerdo en que debe estimar aquel que va a realizar el trabajo, una técnica muy buena y ágil es planning poker, estos son los pasos a seguir:

1.- Cada participante tiene un juego de cartas con un estimador escrito en cada una de ellas
2.- Cliente/Product owner lee una historia y se discute brevemente
3.- Cada participante escoge una carta
4.- Se vuelven las cartas a la vez
5.- Se discuten diferencias
6.- Se re-estima hasta que exista convergencia


La verdad es que la estimación ha ido muy bien y mañana planificamos el primer sprint.

|
3

Certified Scrum Practitioner

Posted by David Doctor on sábado, septiembre 26, 2009 in , ,
Hoy estoy muy contento, después de más de año y medio practicando Scrum para desarrollar proyectos software he recibido de la Scrum Alliance mi resultado de la evaluación realizada para ser Certified Scrum Practitioner y he superado el proceso!.

Hay bastante controversia montada en la red sobre la validez de este tipo de certificaciones, ya que con solo asistir a un curso (bastante caro) te certificas como CSM pero creo que eso demuestra que, al menos, has tenido una mínima formación para empezar.

Con esta certificación se intenta demostrar que has estado un año practicando los principios de Scrum y os aseguro que lo mio me ha costado completar el documento que hay que enviar para su evaluación, un mes después y el trabajo se ve recompensando.

Los siguientes pasos son seguir trabajando para convertirme en CST o CSC, el nivel más alto, además creo que en España soy el primer CSP.


|
0

Abraza a un desarrollador

Posted by David Doctor on jueves, agosto 13, 2009
Creo que todos los que nos dedicamos a esto lo necesitamos:


|
0

Herramientas ágiles

Posted by Roberto M. García on martes, agosto 04, 2009 in ,
Las metodologías ágiles, como cualquier otro paradigma, necesitan de un conjunto de herramientas para apoyar la ejecución de las tareas definidas. Scrum propone tarjetas de cartón, un panel de cartulina, post-it, en definitiva, material de oficina como una posible alternativa.

Recientemente tuve la ocasión de evaluar tinypm (tiny effort, perfect management), una herramienta sencilla que facilita el proceso de desarrollo con prácticas ágiles a equipos de trabajo. La herramienta da soporte de manera directa al Backlog, User Stories, Iteraciones, Burndown chart, etc. La posibilidad de mover “user stories” de una iteración a otra, o al Backlog haciendo uso de drag & drop es muy intuitiva y se asemeja mucho al uso de tarjetas en un panel de cartulina.



En el blog asociado a la web de la herramienta tinypm, hay una entrada “Why a bug tracker is not a good tool for agile Project management” que me gustaría destacar. En dicho artículo se hace un repaso al uso del Backlog y a sus diferentes visiones dependiendo de nuestro lado en el proceso productivo. El Backlog define lo que el producto final deberá ser. El punto a tratar es cuando en el proceso de desarrollo surgen incidencias o bugs y estas son incluidas en el Backlog junto con el resto de características deseables del producto.

En mi trabajo actual utilizamos varias herramientas de “tracking” (Mantis y Trac), dependiendo del estado de desarrollo de los proyectos. El workflow del trac ha sido adaptado para poder gestionar los estados de “Pending”, “In Progress” y “Done” que propone Scrum. Para realizar el seguimiento del avance de las “User Stories” tenemos creados informes personalizados que permiten visualizar las tareas en curso.



Trac cuenta con una tipología de “Tickets” que permite flexibilizar su uso extendiendo su significado a conceptos tales como “Característica deseable”, “Característica obligatoria”, “Bug”, “Mejora”, facilitando la priorización de los desarrollos. Lo único que se echa en falta es algún mecanismo más intuitivo para la definición del trabajo a realizar por cada iteración (si bien en Trac existe el concepto de “Milestone” como una agrupación de tareas para la consecución de un hito o entregable).

En mi opinión el uso de herramientas de bug tracking (o no), no es un indicador del grado de agilidad de un equipo de trabajo. Las herramientas no dejan de ser apoyos para el desempeño de nuestra labor. Una herramienta como tinypm puede ser utilizada (mal utilizada) para medir el trabajo realizado por cada persona individualmente, en lugar de medir el avance del desarrollo de las historias de usuario.

Si alguien está interesado en la adaptación de herramientas de bug tracking puedo proporcionar más información al respecto.

|
0

Introducción a SCRUM

Posted by David Doctor on jueves, julio 30, 2009
Me he dado cuenta que tanto hablar de SCRUM y lo más básico no lo hemos tratado, aquí os dejo una presentación que utilizo para introducir a SCRUM, es una traducción y adaptación de la que hay en la página web de mountain goat software.


|
0

Estimando proyectos software

Posted by David Doctor on jueves, julio 30, 2009 in , ,
Antes de que se forme cualquier equipo y se comiencen a planificar las diferentes tareas hay que pasar por algo ineludible: la estimación del esfuerzo y el tiempo.

En una serie de entradas del blog me gustaría tratar técnicas de estimación, desde las clásicas como COCOMO II hasta las ágiles como planning poker, comentando cómo hemos llevado a cabo estimaciones dentro de los equipos en los que he estado trabajando.

El esfuerzo en proyectos de ingeniería civil como hacer una carretera, se puede tangibilizar en los kilómetros que se tienen que construir y el tiempo se derivaría de este esfuerzo. Por ejemplo, si tenemos que hacer 1000 kilómetros con 10 personas que son capaces de realizar 12 km al día se estima que el proyecto durará aproximadamente 83 días. En proyectos software el esfuerzo se mide en persona-día que es el trabajo que una persona es capaz de realizar en un día.

Tan pronto como el comercial de tu empresa ha "mal vendido" un proyecto ya empiezan las presiones: ¿cuánto va a costar hacer esto? ¿en cuánto tiempo lo tendréis?,quiero un plan de proyecto para entregárselo al cliente... uno se queda estupefacto ante tanta prisa y cúmulo de peticiones sobre todo porque internamente piensa "cómo puedo decir el tiempo que tardaremos si ni siquiera se lo principal: ¿qué hay que hacer?" y, cuando empezamos en esto de gestionar proyectos, nos lanzamos a la piscina por eso del que dirán y contestamos: esto estará en 3,5 meses y necesitaré a 5 personas... !craso error!

Antes de empezar a hablar de técnicas y métodos para estimar hay dos reglas que, en mi opinión, son fundamentales:

1.- Estimar significa estimar. Algo tan trivial como esto no siempre parece obvio y, sobre todo, no es fácil hacerlo entender al equipo de ventas. Si a mi me preguntan: ¿cuánto tardo en viajar de Madrid a Valencia? suelo contestar que, basándome en mi experiencia en otros viajes previos, aproximadamente entre 3,5 y 4 horas. Uno nunca sabe si va a encontrar tráfico, si va a parar a tomar un café o si el coche se va a averiar en el camino. Por eso es importante siempre dar un rango en las estimaciones y no parecer que la cifra que das no tiene ninguna incertidumbre.

2.- El rango es inversamente proporcional a la información y el momento en el que se haga la estimación, esto es, si estamos en una fase temprana o disponemos de muy poca información no nos podemos negar a dar una estimación, pero si podemos dar un rango muy amplio y viceversa, si ya disponemos de mucha información el rango puede disminuir.

Siempre me gusta esta figura, el famoso cono de la incertidumbre de Boehm donde se puede ver que dependiendo de la fase en la que nos encontremos (en el caso de un desarrollo en cascada) si damos una estimación en una fase temprana esta puede variar desde un 25% hasta un 400%.



Pongamos un ejemplo: nuestro equipo de ventas nos dice "nuestro cliente quiere un portal web para gestionar sus productos, ¿cuánto vais a tardar?", nosotros intentaremos obtener toda la información posible para, usando nuestra técnica preferida, dar una estimación. Después de reunirse el equipo se estima que el proyecto durará 10 semanas y nuestra contestación sería: entre 2,5 y 40 semanas. Las reacciones, claro está, pueden ser muy diversas, la más común sería: "hombre, vaya estimación dáis, con ese rango yo no puedo vender nada" pero nuestra respuesta debería ser: "mi grado de incertidumbre es tan grande como el tuyo, tan pronto tengamos más detalles sobre el proyecto podremos afinar más". He dicho "debería ser" porque, al final, de ese rango suelen coger los números más favorables a su venta ;-)


En este post nuestra intención era introducir que es estimar proyectos software sin entrar en detalle, una vez que sabemos que el proceso era obtener información de qué hay que hacer, aplicar una técnica y ofrecer unos resultados en las siguientes entradas del blog hablaremos de tecnicas y compartiremos ejemplos. Para los que no puedan esperar aquí tenéis el conocido método "estimación de mi jefe": si nos dicen que tiene que estar en 2 días, subid a la siguiente unidad temporal y multiplicarlo por dos. Casi con total seguridad serán 4 semanas de trabajo real ;-)

|
0

Duración de las iteraciones

Posted by David Doctor on viernes, julio 03, 2009 in , , ,
Después de unas semanas de vacaciones en el país de las hamburguesas y los coches grandes me voy a permitir escribir una pequeña entrada en el blog acerca de la duración que deben tener cada sprint.

Como en todo, aquí tampoco hay fórmula mágica. Comenzar una iteración requiere que, si no es la primera, se haga una demostración de la funcionalidad implementada en la anterior, se reflexione sobre lo que ha ido bien o mal y las posibles mejoras en la retrospectiva y, lo que lleva más tiempo, se planifique lo que se hará en el nuevo sprint.


Si realizamos iteraciones de 4 o más semanas el equipo puede ir perdiendo agilidad, imaginad que llega una nueva funcionalidad que debe ser incluida en el siguiente sprint de forma prioritaria, el dueño del producto debería esperar a la finalización de un sprint largo y no cubrir a tiempo esa necesidad de negocio.

En iteraciones cortas, como es obvio, puede que no se entregue casi un incremento de la funcionalidad y por lo comentado anteriomente requeriría la reunión de todo el equipo con el dueño del producto muchas veces lo que, en la realidad, no siempre es factible.

Parece que dos semanas está siendo tomado como un estándar de facto y es el tiempo que en los que he participado como Scrum Master hemos venido utilizando con éxito, hay tiempo para introducir de forma rápida nuevos requisitos y para obtener un incremento de la funcionalidad.

Si la duración puede/debe variar a lo largo de un proyecto ya es una discusión que podremos tener en un post futuro ;-)

Como siempre os pregunto a vosotros, ¿cuál suele ser la duración del sprint que soléis utilizar? esperemos tener más participación esta vez :-D

|
0

El primer Scrum Master de la historia

Posted by David Doctor on miércoles, mayo 27, 2009 in
Recientemente asistimos a un curso de CSM donde Robin Dymond nos mostró un video que merece la pena ver. ¿Será este el primer Scrum Master de la historia? juzgar vosotros mismos.


|
2

Reportando al final de cada iteración

Posted by David Doctor on martes, mayo 26, 2009 in , , ,
Leyendo lo que Roberto nos dice en su post "Preparados para ser ágiles" me ha venido a la cabeza algún que otro problemilla que hemos sufrido en proyectos cuando algún director, al finalizar un sprint, pregunta: y bien, ¿cómo va el avance del proyecto? ¿qué tal ha ido esta iteración? quiero un pequeño informe para ir tomando decisiones. Mi respuesta inicial fue: lo mejor que puedes hacer es acercarte al panel de tareas, echarle un vistazo al burndown chart y al release burndown chart, con esto podrás contestar todas tus preguntas.

Esta respuesta te puede servir por primera vez pero al final te siguen pidiendo, iteración tras iteración, alguna forma menos pesada (para ellos) de tener datos, al final yo pensaba: "ya estamos volviendo a la burrocracia innecesaria. Esto no es nada ágil, si la información está ¿por qué tenemos que reproducirla en otro formato?"

Finalmente, después de leer un buen libro (Agile estimating and planning) tome prestada una pequeña idea de Mike Cohn presentando al final de cada sprint un resumen.

Os muestro un ejemplo donde he eliminado algunos datos "confidenciales" con algún borrón que otro ;-)


La primera sección comienza con una explicación del contexto del sprint: indicamos fecha de inicio, fin, número de días laborables y el personal que ha participado.

Si os fijáis en la última tabla se ponen días planificados vs. días trabajados, mostrará si una persona estuvo al 100% asignada, si estuvo enferma, etc. esto ayudará a dar explicaciones de qué ocurrió en la iteración.





La siguiente sección mostrarán gráficos muy útiles: burn down chart y un gráfico de barras de la velocidad de las últimas iteraciones, junto con la media.


Finalmente, siempre siempre me gusta poner una valoración del sprint donde indicaremos que historias de usuario fueron incluidas y los puntos que realmente han ganado.


Si os digo la verdad este tipo de informes, que a mi me llevaban 40 minutos, ayudó a la dirección de la empresa a ver un estado del proyecto y a mi mismo para tener datos históricos del equipo que en el futuro nos ayudaría a mejorar. Y vosotros, ¿usáis algo parecido? sería muy interesante si alguien comparte su experiencia.

|
0

Preparados para ser ágiles

Posted by Roberto M. García on domingo, mayo 24, 2009 in
Las metodologías ágiles se postulan como una respuesta adecuada a las necesidades actuales (rápidez, adaptación al cambio, flexibilidad) en el desarrollo de software. Leyendo y revisando sobre estas metodologías, especialmente SCRUM, me ronda por la cabeza una idea que comparto en este artículo: ¿estamos preparados para ser ágiles?.

Si explicamos las bases y el funcionamiento de SCRUM a cualquier persona (recomiendo realizar el "experimento" con alguien no relacionado con la informática) su primera reacción será la de preguntarnos por qué buscamos nombres complicados ("Product Owner", "Sprint", "Backlog") a algo que parece de sentido común. El método propuesto, las figuras y roles que participan, la filosofía de trabajo y la relación entre todas las partes (clientes, equipos de trabajo, partes interesadas "stakeholders") son simples de entender. Si me apuras, diría que también son simples de aplicar. La primera vez que leí sobre SCRUM tuve la tentación de pensar que, de alguna manera, ya había aplicado algunos de sus principios a los proyectos en los que había participado.

Tenemos en nuestras manos una metodología como SCRUM que no necesita de grandes tecnicismos, que facilita la colaboración y comunicación entre clientes, ingenieros, comerciales, directivos, entonces, ¿por qué volvemos a las metodologías tradicionales, a lo ya conocido, cuando las cosas se ponen difíciles?, ¿estamos realmente preparados para aplicar las metodologías ágiles, independientemente de la situación del proyecto?. Mi opinión es que el planteamiento de las metodologías ágiles lo asumimos sin ningún esfuerzo por bueno. La estructura de una gran mayoría de las empresas cuentan con una organización (departamentos, áreas, responsables de departamento, comités de evaluación,etc) y asignación del personal en múltiples proyectos que impide la implantación de SCRUM o de cualquier otra metodología ágil. En otras ocasiones la dificultad viene de las personas que participan en el proyecto, asumir responsabilidades, disciplina, compromiso en realizar lo que he dicho públicamente que voy a hacer, parece que no es tan fácil.

Me interesa saber si, ¿realmente estamos preparados para ser ágiles?.

|
0

Panel de tareas

Posted by David Doctor on viernes, mayo 08, 2009 in , ,
Cuando comencé a utilizar por primera vez Scrum me planteé utilizar alguna herramienta donde se pudieran ir creando historias de usuario, tareas, etc. ya que colocar un panel de control dentro de la oficina se planteaba complejo. Algunas herramientas disponibles requerian sencillamente de un servidor web, un poco de tiempo y que cada uno fuera actualizando sus tareas actualizando la herramienta.

Hay algunas gratuitas con un número limitado de usuarios como Tiny pm (http://www.tinypm.com/) que automáticamente iban actualizando el burndown chart y liberaban al Scrum Master del trabajo más "burocrático".

Finalmente decidí probar lo que parecía algo mucho más artesanal y logré que nos dejaran usar una pared en la sala donde realizabamos el daily scrum meeting , pusimos algunas cartulinas, los tipicos carteles de "para hacer, en progreso y hecho" y toda la información se actualizaba a diario, creo que si hubieramos usado alguna herramienta al final me hubiera tocado a mi ir actualizando todo a la vez que el equipo hablaba y lo mejor de todo es que todo el mundo, independientemente de si pertenecía al proyecto o no, veía el grado de avance.

Después del exito de las cartulinas, los post-it, las historias de usuario en tarjetas de cartón me decanto por seguir usando las manualidades en lugar de una herramienta, por lo menos para proyectos donde no haya equipos distribuidos, ¿y vosotros?.

Aquí os muestro algunos ejemplos de nuestro panel, decidimos usar inglés para que las etiquetas no fueran gigantescas ;-) a ver que os parece

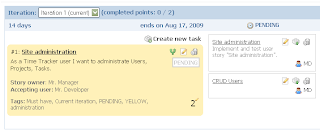

taskboard antes de comenzar el sprint 1

etiquetas con nombres y burndown chart


|
1

¿Debe el Scrum Master rotar entre los diferentes miembros del equipo?

Posted by David Doctor on lunes, abril 27, 2009 in , ,
Para inaugurar este blog plantearé la primera entrada con una pregunta que seguramente nos hemos/han hecho alguna vez: ¿debe el Scrum Master rotar entre los diferentes miembros que componen el equipo?.

No pretendo sentar cátedra y establecer una regla para seguir "a pies juntillas", mi intención es dar una visión desde las experiencia y mostrar un caso con datos reales para que sea el lector el que pueda sacar sus propias conclusiones.

Desde la teoría se indica que el Scrum Master es responsable del proceso de Scrum y de eliminar impedimentos (visibles y no visibles) por lo que podemos deducir que la función puede rotar entre cualquiera de los miembros del equipo, no obstante ¿es compatible eliminar impedimentos y formar parte del propio equipo? ¿se enfocará el Scrum Master en ayudar imparcialmente a todos los miembros o dará prioridad a sus propios problemas? ¿es adecuado que gente inexperta pueda ser Scrum Master? para intentar responder a estas preguntas voy a presentar un proyecto ficticio con datos reales de una experiencia previa.

Imaginemos un proyecto cuyo principal objetivo es realizar un sistema on-line de búsqueda y reservas de hoteles, se forma un equipo con 4 personas y el Scrum Master, después de la recopilación y priorización de la historias de usuario por parte del product owner,se realiza una planificación de lo que supondrá la primera release del producto, se planifican 5 sprints para implementar funcionalidad deseada.

El equipo realiza un primer sprint que servirá para determinar la velocidad inicial del mismo y poder planificar el resto del proyecto, los datos obtenidos por el equipo son los siguientes:
  • Sprint #1
  • duración del sprint: 2 semanas
  • velocidad: 24 story points
Después de la retrospectiva mantenida el equipo observa que es la primera vez que trabajan juntos e introducen una serie de mejoras del proceso con objeto de obtener más puntos en la siguiente iteración, tras el segundo sprint los resultados son los siguientes:
  • Sprint #2
  • duración del sprint: 2 semanas
  • velocidad: 29,5 story points

Después de 2 sprint, 4 semanas de desarrollo y 2 demos el cliente se muestra muy satisfecho con los resultados, el equipo motivado pero alguien decide y que el rol debe rotar entre los diferentes miembros del equipo, comenzando el sprint 3 cuyo Scrum Master sería un miembro con un año de experiencia en desarrollo de software y 0 con Scrum, los resultados fueron los siguientes:
  • Sprint #3
  • duración del sprint: 2 semanas
  • velocidad: 21 story points
En la retrospectiva del sprint 3 muchos se quejaron de que nadie atendía sus impedimentos ya que el scrum master también estaba participando como desarrollador y se encargaba de forma prioritaria en eliminar sus problemas.Para el sprint 4 el siguiente Scrum Master que se prestó voluntario fue un integrante recien llegado a la empresa y el equipo obtuvo estas métricas:
  • Sprint #4
  • duración del sprint: 2 semanas
  • velocidad: 9 story points
Para que nos hagamos una idea de la evolución del proyecto nos podemos fijar en el product burndown chart (ver figura 1)


Supongo que después de ver que los experimentos mejor hacerlos con gaseosa, se decidió que el Scrum Master que había comenzado el proyecto continuara obteniendo un quinto sprint con una velocidad de 30 story points.

Con estos datos reales podemos concluir que, cuando se está implantando SCRUM por primera vez en una empresa o se compone el equipo es muy importante que el Scrum Master tenga un mínimo de experiencia y quizás después de unos meses, cuando el equipo conozca bien el proceso, puedan asumir estas funciones. También comprobamos que si una persona es Scrum Master y miembro del equipo a la vez puede que priorice la solución a sus propios problemas.

Finalmente y lo que considero más importante: si alguien ajeno al equipo interfiere y toma decisiones tiene consecuencias negativas

Me gustaría leer vuestras opiniones y experiencias y, si tenéis medio segundo, que votéis la pequeña encuesta sobr este tema.

|
